在郑州安装沥青瓦时,需要考虑当地的气候条件和建筑特点,以下是一些具体的注意事项:
施工前期准备
材料检查:
仔细核对沥青瓦的型号、规格、颜色是否与采购合同一致,确保其质量符合相关标准。检查瓦片有无裂缝、孔洞、缺角等缺陷,同时查看自粘胶条的粘性是否良好。
准备好配套的辅材,如钉子、密封胶、泛水材料等,确保这些材料的质量可靠且与沥青瓦适配。
基层检查与处理:
屋面基层应平整、干燥、坚实,无松动、开裂等问题。平整度误差不超过5毫米,可用2米靠尺和塞尺进行检查。
彻底清理基层表面的灰尘、杂物、油污等,保证基层干净整洁,以利于沥青瓦的粘贴和固定。对于基层上的裂缝,需用水泥砂浆或专用的裂缝修补材料进行填补平整。
安装过程要点
瓦片铺设顺序:
一般从屋檐底部开始向上铺设,遵循从左至右或从右至左的顺序,确保瓦片铺设方向一致。这样可以保证排水顺畅,避免雨水逆流。
在铺设第一层瓦片时,要确保瓦片的底边与屋檐对齐,并且瓦片之间的横向接缝应相互错开,错缝距离不小于100毫米,以增强防水效果。
钉子固定:
选用合适规格的钉子,钉子直径一般为3.5 - 4.0毫米,长度应根据屋面基层材质和厚度确定,确保钉子能够穿透瓦片并钉入基层不小于30毫米。
每片瓦片的固定钉子数量不少于4个,位于瓦片的四个角附近。对于面积较大的瓦片或在强风区域,应适当增加钉子数量。钉子应垂直钉入,不得倾斜,且钉帽要与瓦片表面齐平,不得突出,以免影响瓦片的密封性和美观度。
搭接处理:
瓦片的长边搭接宽度不应小于80毫米,短边搭接宽度不应小于100毫米。搭接处要紧密贴合,不得留有缝隙。
在搭接部位,应先清理干净表面的灰尘等杂质,然后可涂抹适量的密封胶,以增强搭接处的防水性能。密封胶应涂抹均匀,厚度适中,避免溢出影响外观。
特殊部位处理:

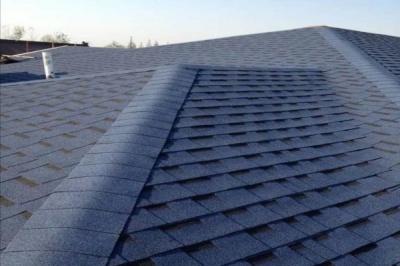

屋脊部位:在屋脊处应使用专用的脊瓦进行覆盖。脊瓦的铺设要从一端开始,依次向另一端铺设,脊瓦之间的搭接长度不小于60毫米。脊瓦与坡面瓦的连接处要用密封胶密封严实,防止雨水渗漏。
屋檐部位:在屋檐处应先安装滴水板,滴水板要安装牢固且与屋面基层贴合紧密。沥青瓦铺设至屋檐边缘时,应保证瓦片边缘整齐,伸出屋檐的长度控制在20 - 30毫米,以引导雨水顺利滴下,避免雨水回流到屋面。
烟囱、通风口等突出物周边:这些部位需要使用专用的泛水材料进行防水处理。泛水材料应紧密包裹突出物与屋面的交接处,与沥青瓦的搭接宽度不小于150毫米,并使用密封胶密封所有缝隙,确保防水效果。
应对郑州气候特点
考虑风荷载:郑州地区在春季和夏季有时会出现大风天气,安装时要特别注意增强沥青瓦的抗风能力。除了保证钉子固定牢固外,可在瓦片的自粘胶条处适当加热,使其更好地发挥粘性,增强瓦片与基层以及瓦片之间的连接强度。
适应温度变化:郑州四季分明,温度变化较大。在高温的夏季施工时,要避免在阳光直射的时段进行安装,防止沥青瓦因温度过高而变软变形,影响铺设质量。在冬季施工时,要确保基层温度不低于5℃,否则会影响沥青瓦的柔韧性和自粘胶条的粘性,导致安装困难和密封效果不佳。
安全注意事项
施工现场安全:安装作业通常在屋顶进行,属于高处作业,施工人员必须系好安全带,并确保安全带的固定点牢固可靠。
工具使用安全:使用电动工具时,要检查其绝缘性能是否良好,电线有无破损等情况。操作人员应严格按照操作规程使用工具,避免发生触电、机械伤害等事故。
